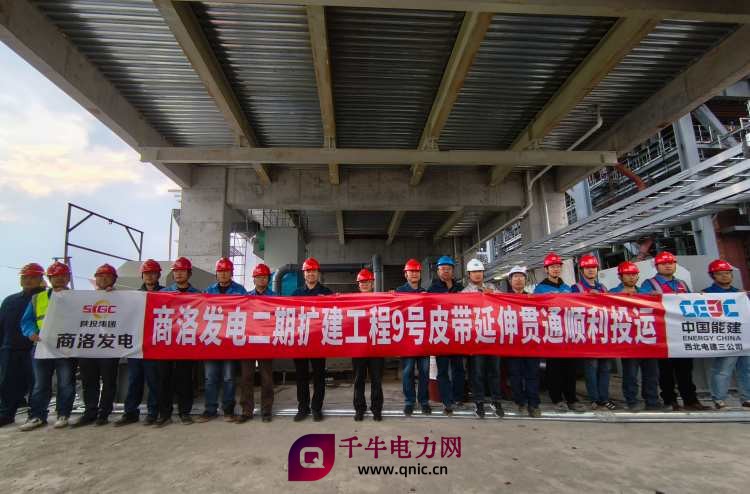

商洛发电二期#9甲输煤皮带试运圆满完成

   2025-11-09 电力网电力网2550
核心提示:11月5日16时20分,随着指挥员“启动”指令,长约685米的#9甲输煤皮带犹如一条黑色巨龙,往返在商洛发电1、4号锅炉之间。经过6小

11月5日16时20分,随着指挥员“启动”指令,长约685米的#9甲输煤皮带犹如一条黑色巨龙,往返在商洛发电1、4号锅炉之间。经过6小时试运,该皮带各项性能完全符合设计要求,标志着商洛发电二期燃料输送系统具备投运条件。



商洛发电#9输煤皮带扩建工程是将一期甲乙两条皮带廊道延伸至二期两台新建机组,延伸后每条皮带总长685米,输送距离333米,运力达到1600吨/每小时。

在#9甲皮带延伸过程中,一期机组燃煤将由#9乙单皮带输送,运行风险加大。为保证机组安全稳定运行、降低运行与施工区域的隔离风险,公司成立了输煤二期扩建管理小组,将一期生产运行与二期工程施工分开管理,并制定《#9乙皮带单机运行专项措施》《#9皮带生产区域与施工区域安全隔离专项措施》,明确各级责任,有效保障了一期生产运行与二期工程施工安全。

连接栈桥为一、二期皮带贯通的“咽喉”点,是本次扩建工程的重难点施工区域。该栈桥长24米、高37.8米,为钢架结构,组装及焊接工程量极大。燃料部与各施工单位组成专项攻关小组,利用#2机组A修时机,采取24小时值守,克服连续阴雨不利影响,经过长达29天的昼夜奋战,顺利完成栈桥贯通工作。

此次#9甲皮带的贯通试运,打响了商洛发电二期2×660MW工程转机投运的“第一枪”,为后续锅炉点火、水压试验、168小时试运等里程碑节点打下坚实基础。(燃料部 张健毓 程昆)
