商洛发电二期工程厂用电系统受电一次成功

   2026-01-05 电力网电力网2980
核心提示:12月31日,商洛发电二期工程厂用电系统受电一次成功,为系统调试和整体启动奠定了基础。本次厂用电系统受电的主要设备有330kVGIS

12月31日,商洛发电二期工程厂用电系统受电一次成功,为系统调试和整体启动奠定了基础。



本次厂用电系统受电的主要设备有330kV GIS、02号启备变及10kV工作段等。为保证此次受电工作的顺利进行,商洛发电超前谋划,多次与电网调度进行受电步骤确认,与监理、总包、施工单位对受电前的准备、安全措施、受电步骤、质量监督、风险分析、应急处置工作进行了精细部署,制定专项受电方案,对受电范围、受电程序、技术措施进行逐条落实,确保此次厂用电系统受电的一次成功。

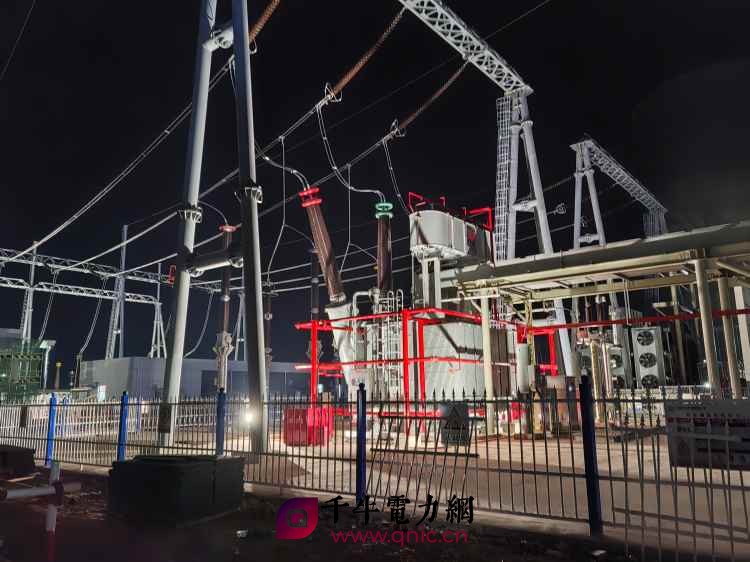

操作前,进行了详细的安全技术交底,监理、总包、调试、施工单位联合检查了刀闸位置及安全隔离情况,对变压器、母线进行绝缘检查、保护定值及投入情况确认。受电期间,严格按照受电方案和电气操作票规定,核对设备命名及开关编号,确认相关保护装置状态,满足带电条件后,电网调度正式下达带电冲击指令,12月30日14时8分Ⅳ母首次带电,12月31日3时58分厂用电10kV A、B段母线正式带电。经过一系列相关试验,设备运行状态良好、运行参数正常、各段受电正常,受电系统正式进入24小时试运行阶段。

厂用电系统带电一次成功,为机组顺利投产奠定了基础。下一步,商洛发电将以此次厂用电受电成功为契机,以分部试运工作为主线,高效组织施工和试运工作,确保项目早日实现并网发电。



举报收藏 0打赏 0评论 0
更多>同类资讯
推荐图文
推荐资讯
点击排行
网站首页  |  关于我们  |  联系方式  |  用户协议  |  隐私政策  |  版权声明  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  网站地图  |  违规举报
陕ICP备2024036938号
