当前,商洛发电二期项目两台机组分部试运工作全面铺开。项目团队紧盯投产目标任务,抢抓调试黄金窗口期,统筹安排各项任务,以高标准、快节奏推进分部试运,向着机组整套启动、168小时满负荷试运目标全力奋进,确保机组按期投产。

试运攻坚,安全为先。针对项目设备系统繁杂、交叉作业密集、送电操作频繁、安全风险点多的实际情况,项目团队严格落实调试安全管理规定,制定设备、系统验收清单,实行清单化、标准化、闭环式管理。各专业技术人员与调试人员坚持关口前移、源头管控,严格审核工作票、操作票,细致检查设备状态、系统工况及安全防护措施落实情况,从严规范现场试运流程,坚决杜绝违章作业,牢牢守住安全底线,保障调试工作稳步推进。

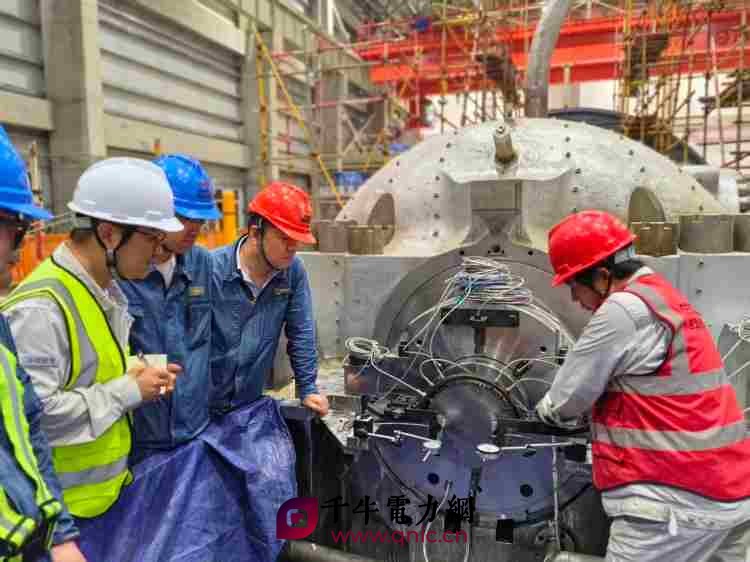

质量为本,精工细筑。项目团队始终坚持“精细调试、标准创优”工作理念,压实全流程质量责任,严把调试、试验各道关口。各专业调试人员严格执行试运风险管控制度,提前开展调试措施讨论审核、风险研判,认真落实调试技术措施,精准把控设备单体调试、系统联动调试关键环节。从电机试运、阀门调试、测点交调、系统打压,到保护校验、联锁试验,各环节均安排专人全程跟踪、逐项核查,全力保障设备调试质量达标、各系统投运稳定可靠。
抢抓节点,全力冲刺。各部门密切配合、协同发力,对照调试计划统筹推进,积极对接各参建单位,动态优化实施方案,合理调配人力、物资。现场全员紧盯工期目标,设备、系统一旦具备试运条件,便立即开展调试作业,力争一次试运成功。各专业组技术人员扎根现场协调指导,针对试运中发现的安装缺陷、设备异常,现场快速决策,督促立即整改、闭环销号,并举一反三开展同类隐患排查,持续优化设备运行工况。目前,项目各项分部试运工作有序开展,整体进度已完成计划的75%。
下一步,商洛发电项目团队将继续保持攻坚劲头,压实工作责任、细化管控举措、加快调试进度,高质高效推进后续各项工作,全力以赴确保机组按期投产,为企业高质量发展注入强劲动能。(二期生产准备部 高驰)
