近日,商洛发电#2斗轮机顺利完成整机堆料、取料带载试运行,设备运行平稳、各项指标全部达标,历时48天的全功能尾车改造工程圆满收官。本次技改补齐输煤设备功能短板,优化煤场输配煤作业流程,为二期#3斗轮机投运、机组安全稳定供煤筑牢坚实设备根基。

严守安全红线,织密现场管控防线
本次改造涵盖高空作业、设备吊装、动火焊接及高压配电调试等多项高危作业,现场安全管控难度大、风险点密集。项目部压紧压实各岗位安全责任,提前开展专项安全技术交底,明确作业风险、防护措施及应急处置方案,严格执行专人全程旁站监护制度。同时落实班前会、班后会制度,常态化排查现场安全隐患,做到隐患立查立改,各类作业风险闭环管理。
紧盯关键工序,严把工程质量关口

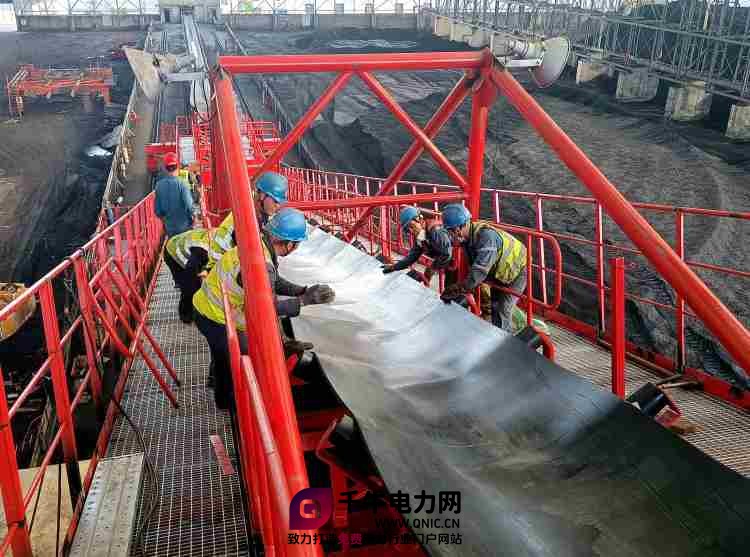

施工过程中,技术专班全程驻守现场,紧盯关键焊缝焊接质量、液压管路耐压调试、整机联锁逻辑校验、皮带联动保护等关键工序,从严把控每一处施工细节,严守每一道质量关口,杜绝隐蔽工程质量隐患,设备各项性能指标均优于设计标准。
细化节点管控,精准把控施工工期
面对工期紧、交叉作业多、系统调试复杂等多重压力,项目团队推行清单化、节点化闭环管理模式,倒排施工计划,按计划完成旧设备拆除、大型构件吊装焊接、动力管线重新布设、软硬件分步调试、整机联调试运行等全流程作业。5月3日完成旧尾车拆除,次日启动新尾车安装;6月4日完成配电室10kV送电;6月11日整机调试及带负荷试运一次性顺利通过。改造全程实现安全零事故、施工零返工。
党建赋能攻坚,凝聚多方协同合力
坚持党建引领项目攻坚,成立党员攻坚突击队,党员骨干主动扎根施工一线,带头攻坚高空作业、系统联调等重难点任务。施工前期,联合多专业开展现场勘察、风险辨识,完成施工方案会审与专项风险评估。施工阶段,建立每日多方会商机制、复盘施工进度,及时协调解决交叉作业、物资进场、作业场地调配等堵点难点,破除施工各环节协同壁垒。
下一步,商洛发电将以此次设备改造为契机,聚焦主设备及辅机设备精细化运维管理,常态化开展设备隐患排查与智能化升级改造工作,不断筑牢燃料安全生产防线。(王治平 唐博)
