三点发力!商洛发电筑牢机组A修安全管控防线

   2026-06-17 00
核心提示:商洛发电1号机组A级检修工期紧、作业面广、交叉作业密集,涵盖高空动火、有限空间、脚手架搭设、大件吊装等高风险作业20余项,外

商洛发电1号机组A级检修工期紧、作业面广、交叉作业密集,涵盖高空动火、有限空间、脚手架搭设、大件吊装等高风险作业20余项,外协外包人员占比超65%,现场安全管控难度突出。检修期间,公司安健环部统筹各生产部门、外委检修单位,从前置风险防控、现场全程监管、收尾重点管控三方面精准发力,圆满实现A修全周期“零人身伤害、零设备违章、零火灾隐患、零环保异常”安全目标。

前置风险预控,守好检修安全首道关口

检修开工前,安健环部联合设备部、运行部开展全覆盖风险辨识。针对锅炉换管、发电机抽转子等高危作业开展专项风险研判,梳理出高空坠物、有限空间缺氧、动火引燃保温棉等安全风险,逐项制定隔离防护、专人监护、实时气体检测、防火毯全覆盖等刚性管控措施。

从严抓实外包人员源头准入管理,对509名进场外包人员落实证件、安全考试、职业健康体检“三项核查”,清退不合格人员12名;同步完成安全带、电动工具、消防设施等全部检修器具校验检测,杜绝不合格机具进场作业,从源头消除安全隐患。

全程网格盯防,从严整治现场违章行为

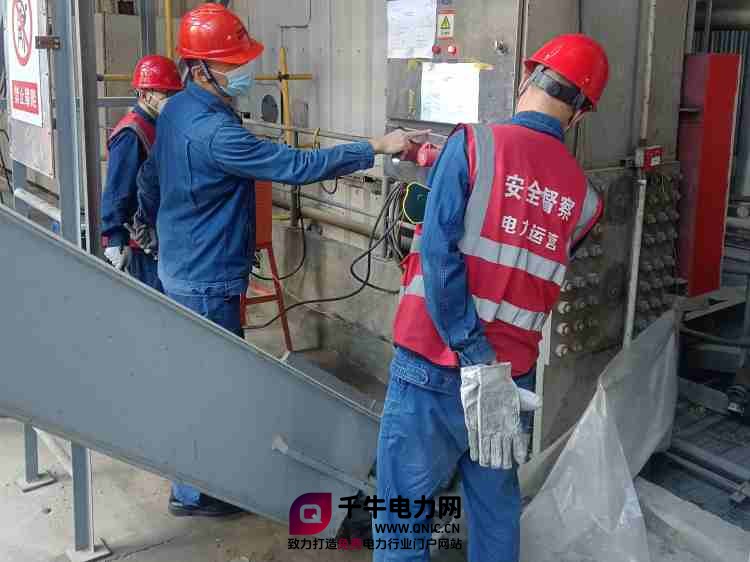

针对交叉作业复杂工况,推行区域网格化包保管理,将汽机、锅炉、电气、脱硫等区域划分为5个安全网格,每网格配备公司安全监督员、外包专职安全员双人每日巡查值守。聚焦高空防护缺失、动火措施不全、临时用电不规范等五类高频违章,每周开展专项督查。检修期间,累计现场巡查12次,下发整改单16份,处置习惯性违章14起,约谈2家重复违章外委项目部。

严格规范垂直交叉作业管理,具备搭设硬质隔离条件的全面落实防护设施,无法隔离的实施错峰施工、专人全程旁站监护。检修全过程规范执行两票三制,累计办理工作票610张、动火票475张,两票合格率100%。

紧盯收尾管控,破除麻痹松懈安全思想

检修收尾阶段,作业人员易出现重进度、轻安全的侥幸心态,监护脱岗、安全隔离擅自拆除、杂物乱堆等隐性风险凸显。6月5日,公司组织全体检修及外包人员集中观看安全事故警示教育片,深刻剖析违章事故成因,压实收尾阶段安全责任。

与此同时,安健环部紧扣检修收尾薄弱环节,明确四项刚性管控要求:逐项复核设备回装安全隔离措施;规范危废杂物归集处置,消除火灾、环保风险;严格执行分系统试运“两票”管理;全域清理整治私拉临时用电、闲置脚手架及各类临时防护设施,全方位筑牢检修后期安全防线。

此次1号机组A级检修安全平稳收官,充分彰显了企业全员压紧压实安全生产责任、内外协同联防共管的工作成效。下一步,商洛发电将全面总结本次检修管控经验,补齐安全管理短板,健全外包人员管理、交叉作业网格监护长效机制,持续提升企业本质安全水平。(安健环部 张泽鹏)
