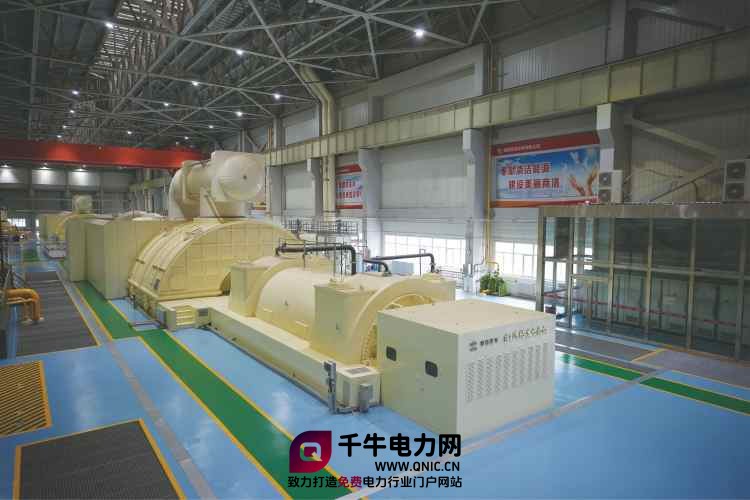

6月26日,商洛发电1号机组顺利并网发电,历时60余天的A级检修圆满收官。目前机组各项参数稳定,以最优状态投入夏季电力保供主战场,为区域电力可靠供应筑牢坚实屏障。

本次检修是公司1号机组投运以来首次A级检修,累计完成标准检修项目1170项、缺陷治理8项、专项技改9项,全面覆盖锅炉、汽机、电气、热控、辅机系统全专业设备。针对机组长期深度调峰造成的汽轮机叶片水蚀、轴振超标等顽固问题,开展全覆盖排查整治,彻底消除8项影响机组长周期稳定运行的重大隐患。完成锅炉四管超标换管116根、检修各类阀门400多台,有效解决了机组低负荷运行效率偏低、设备故障率偏高等短板问题,大幅提升机组运行可靠性与经济性能。
同时,高质量完成励磁系统参数升级、保护系统校验标定,全面提升机组调节精度、稳态控制及抗扰动能力;顺利实施锅炉后竖井声波吹灰器加装、斗轮机尾车功能优化等重点技改,设备智能化、稳定化水平显著提升。严格落实各类系统性试验检测,高标准完成发电机气密、汽机阀门严密性等10项专项试验,从源头夯实机组安全、稳定、经济运行基础。
检修期间,公司严格落实“两票三制”,全过程抓实安全管控与质量监督,累计办理工作票1530张、操作票211张,实现安全零事故、质量零瑕疵。大修攻坚阶段,公司党员突击队、青年突击队主动亮身份、扛重任、冲在前,紧盯重点项目、难点工序,加班加点攻坚克难,有效破解多项检修堵点难点。全体检修人员凝心聚力、实干担当,以严谨细致的工作作风、精益求精的工匠精神保障各项检修任务高效落地、有序推进,为机组顺利并网保供夯实了坚实基础。
当前区域高温持续攀升,迎峰度夏保供进入关键阶段。本次A修及专项技改全面消除了缺陷隐患、补齐了设备短板,有效提升机组满发稳发、深度调峰和极端工况抗风险能力。下一步,商洛发电将持续强化机组并网后设备跟踪监测、精细化运维和隐患动态排查,优化机组运行方式,严守安全生产底线,全力护航区域迎峰度夏电力安全稳定供应。(宋宏耀 刘旭辉)
