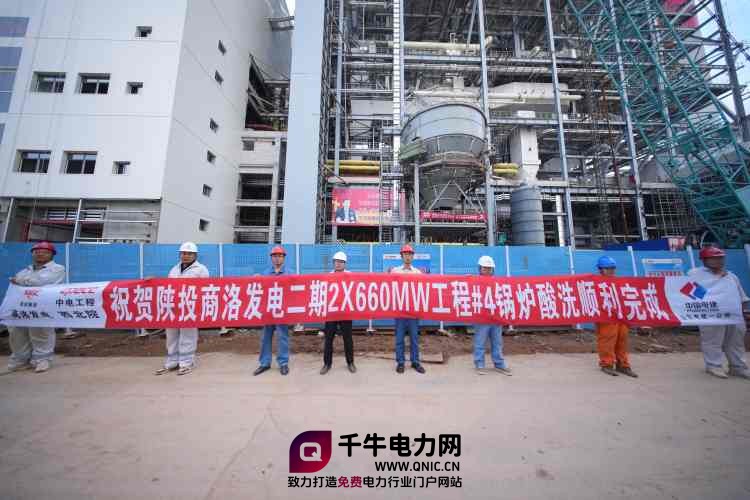

商洛发电二期工程4号机组锅炉酸洗工作圆满完成

   2026-07-14 00
核心提示:7月12日,商洛发电二期工程4号机组锅炉酸洗工作圆满完成。经取样检测,各项指标均符合规范标准,优良率达100%,为后续锅炉点火吹

7月12日,商洛发电二期工程4号机组锅炉酸洗工作圆满完成。经取样检测,各项指标均符合规范标准,优良率达100%,为后续锅炉点火吹管、机组整套启动奠定坚实基础。

本次酸洗采用EDTA化学清洗工艺,酸洗范围涵盖给水管道、省煤器、水冷壁、启动系统、过热器减温水管道等热力系统,全方位清除设备内部氧化皮、铁锈等杂质,保障机组换热效率,实现长周期安全稳定运行。

为高标准、零风险推进酸洗作业,开工前,二期工程设备部组织生产准备部、监理、总包、施工单位技术人员召开专题会,制定化学清洗方案、施工计划及安全措施,对清洗药剂选型、清洗废液合规处置、突发情况应急处置等关键环节细化部署,做到流程闭环、责任到人。酸洗过程中,作业人员严格落实水冲洗、EDTA铵盐清洗、钝化等工序质量控制和化学指标监督监测。本次清洗全系统总水容积达447m³,全过程水质、温度、药剂浓度参数稳定可控,有效清除热力系统内部腐蚀产物,大幅提升设备洁净度,为机组投运后水汽品质长期稳定可靠提供有力保障。(二期项目部 李晓东)
