核心提示:“您好,丹江电厂值长王龙向调度中心回令,商洛丹江电厂FWK-C稳控装置投入运行操作完毕,两套稳控装置运行正常无异常信号。”3月

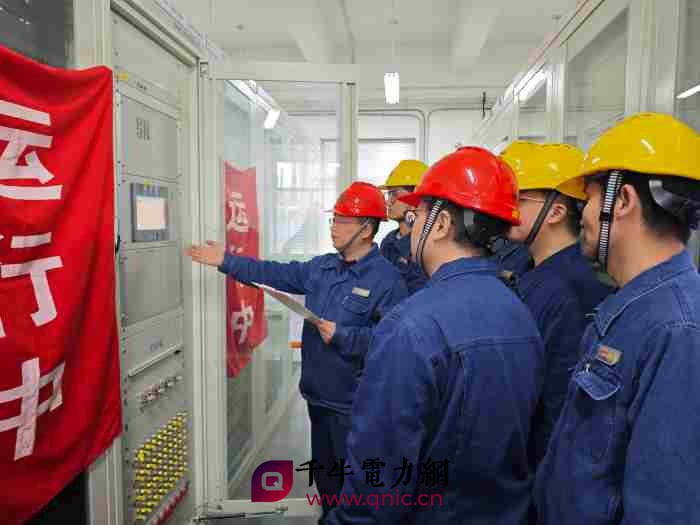

“您好,丹江电厂值长王龙向调度中心回令,商洛丹江电厂FWK-C稳控装置投入运行操作完毕,两套稳控装置运行正常无异常信号。”3月31日21时06分,随着最后一组调控指令执行完毕,商洛发电二期两套FWK-C型稳控装置接入一期系统工作圆满收官。此举标志着该公司在提升电网安全保障能力上取得关键突破,更为二期机组后续并网调试奠定坚实基础。

稳控系统作为维护电网安全的“第二道防线”,是应对系统故障、维持全网稳定运行的关键装置,对保障电力供应安全具有重要意义。本次稳控装置调试投运工作自3月6日正式启动,历时26天,累计完成224项操作,全面验证了装置运行的可靠性与稳定性。

为确保调试投运工作顺利开展,商洛发电提前谋划、周密部署,通过组织人员学习调试方案、全面辨识作业危险点、细化职责分工、明确操作标准与流程等系列举措,确保各环节有章可循、有据可依、责任到人。操作过程中,运行人员严格执行省调指令与操作票制度,规范完成装置检查、参数核对、功能测试等每一项关键环节,实现了调试投运零差错。

两套稳控装置的顺利投运,有效破解了商洛中南部地区新能源大量接入后电力送出受阻的难题,进一步提升了机组运行的安全性与可靠性,为保障商洛电网安全高效运行、电力可靠供应提供了有力支撑。下一步,商洛发电将持续优化电网安全保障体系,强化设备运维管理,深化全员技能培训,全力以赴推进二期机组并网调试工作,为区域能源保供和经济社会发展贡献更多力量。(运行部 李明 陈晓莉)
